Eigentumsverhältnisse und Lagerung von Quarzitplatten: Was geschieht nach der Reservierung?

Post navigation
Kurze Zusammenfassung

Die Reservierung von Naturquarzit-Platten allein beantwortet nicht, wer deren Eigentümer ist, wer für die Lagerung verantwortlich ist, ob die Lagerung eingeschlossen ist, wer Zugriff auf das Material hat oder es bewegen darf und ob mit der Verarbeitung begonnen werden kann. Nach der Reservierung sind die genauen Plattennummern in Verbindung mit einem schriftlichen Handelsstatus, dem physischen Lagerort, einem Zugangsnachweis, den aktuellen Zeichnungen, dem Freigabestatus für die Produktion sowie der endgültigen Abwicklung zu dokumentieren. Eigentum, Zahlung, Lagerkosten, Versicherung, Stornierung und Haftung sollten sich nach dem tatsächlichen Angebot, dem Kaufauftrag, der Rechnung, dem Vertrag oder anderen maßgeblichen Projektunterlagen richten und nicht auf Annahmen basieren, die sich lediglich auf das Wort “reserviert” stützen.”

Ein Käufer wählt drei Naturquarzit-Platten aus.

Der Lieferant bestätigt:

“Die Platten sind für Ihr Projekt reserviert.”

Zwei Monate später verzögert sich das Projekt.

Es ergeben sich mehrere neue Fragen:

Wer ist nun Eigentümer der Platten?

Wurden sie bereits gekauft oder nur vorläufig reserviert?

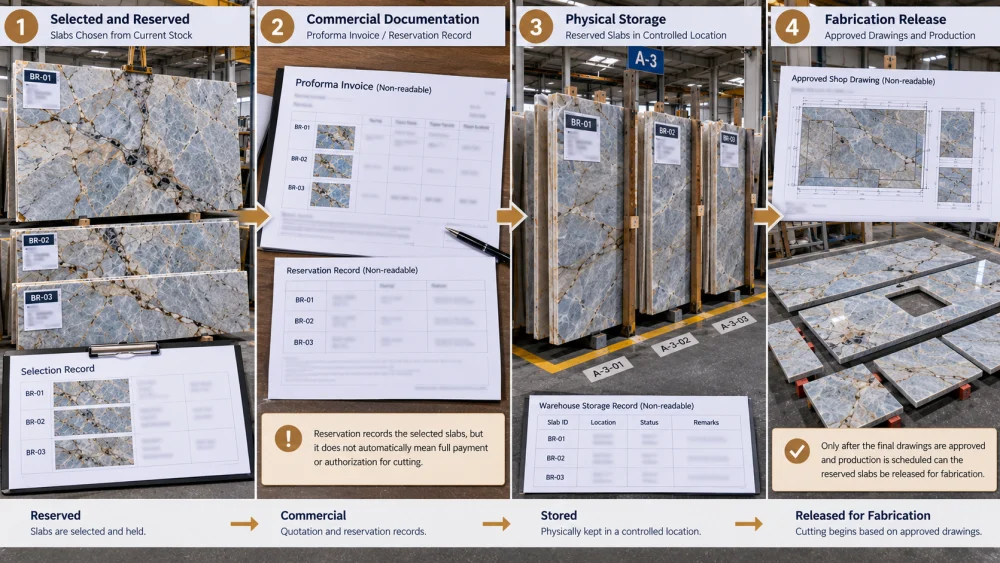

quarzit-reserviert-gekauft-gelagert-produktionsfreigabe
quarzit-reserviert-gekauft-gelagert-produktionsfreigabe

Wo werden sie physisch gelagert?

Können sie bewegt werden?

Ist die Lagerung weiterhin eingeschlossen?

Kann die Fabrik sie zuschneiden?

Was geschieht, wenn das Projekt um weitere sechs Monate verschoben wird?

Aus diesem Grund Eigentum und Lagerung von Quarzitplatten Reservierung, Eigentum, Verwahrung und Produktionsfreigabe sind unterschiedliche Status.

reserviert

Das Wort beantwortet nur einen Teil der Projektfrage. Eine hilfreiche Dokumentation unterscheidet mindestens vier Konzepte:.

Frage, die sie beantwortet

Status Nicht automatisch annehmen Welche identifizierten Platten werden für das Projekt vorgehalten?
Reserviert Eigentum oder Erlaubnis zum Zuschneiden Handelsmäßig bestätigt / gekauft
Welche kommerzielle Transaktion wurde im Rahmen der Projektunterlagen bestätigt? Unbegrenzte Lagerung oder sofortige Freigabe zur Fertigung Gelagert / in Verwahrung
Wo befinden sich die physischen Platten derzeit? Dieser physische Standort bestimmt das rechtliche Eigentum. Freigegeben zur Fertigung
Wurde die erforderliche Projektgenehmigung erteilt, um irreversible Arbeiten zu beginnen? Allein diese Reservierung berechtigte zum Zuschneiden Die genauen rechtlichen und kommerziellen Folgen hängen von den maßgeblichen Dokumenten und der jeweiligen Rechtsordnung ab.

Das Ziel der Steuerung des Steins ist einfacher:.

Jeden Status separat dokumentieren, statt ein einziges Wort für alle vier stehen zu lassen. Beginnen Sie mit den genau reservierten Platten.

Bevor über die Lagerung diskutiert wird, prüfen Sie, welche physischen Naturquarzit-Platten betroffen sind.

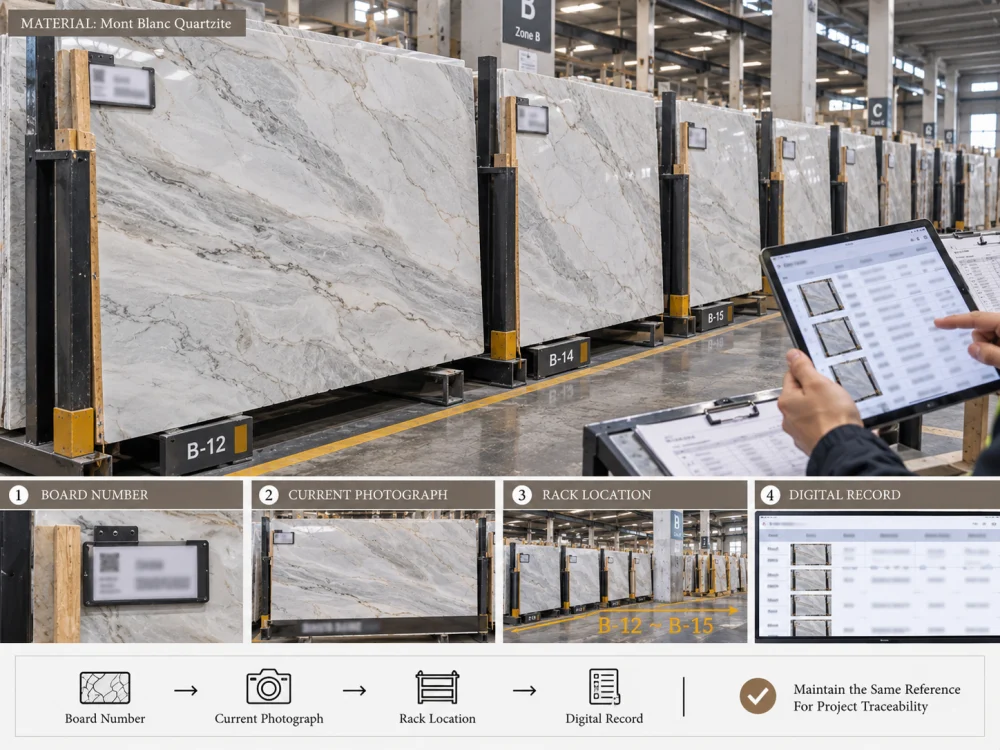

Eine nützliche Reservierungsunterlage sollte folgende Angaben verknüpfen:.

mont-blanc-quarzit-platte-lagerort-rückverfolgbarkeit

Platten- oder Slab-Nummern;
Platten- oder Slab-Nummern;
  • Materialbezeichnung;
  • aktuelle Fotos der Platten;
  • Menge;
  • relevante tatsächliche Abmessungen;
  • Projektreferenz;
  • Datum der Reservierung;
  • Ablaufdatum oder Überprüfungsdatum der Reservierung, falls zutreffend; sowie;
  • aktueller Reservierungsstatus.
  • Dies setzt die gleiche Rückverfolgbarkeit fort, die während des.

Reservierungsprozesses für Quarzitplatten Der bloße Name des Materials reicht nicht aus..

The material name alone is not enough.

Taj Mahal Quarzit — 3 Platten

ist weniger streng geregelt als:

Taj Mahal Quarzit → Board-IDs → Aktuelle Fotos → Projekt → Reservierungsstatus

Welche Änderungen treten bei Zahlungseingang ein?

Die Zahlung ist ein wichtiger geschäftlicher Vorgang, doch ein Steinarbeiter sollte nicht die rechtlichen Folgen einer Anzahlung, Teilzahlung, vollständigen Zahlung, Rechnung, Bestellung oder sonstigen Transaktion erfinden.

Stattdessen sollte der Käufer prüfen, was die jeweils geltenden Projektdokumente zu folgenden Punkten aussagen:

  • wann das Eigentum oder die Eigentumsübertragung erfolgt, sofern dies geregelt ist;
  • wodurch die identifizierten Platten gegen Zahlung gesichert werden;
  • ob sich die Platten physisch beim Lieferanten oder in der Fabrik befinden;
  • ob eine Lagerung eingeschlossen ist;
  • ob eine bestimmte Lagerdauer gilt;
  • wer die Bewegung oder Fertigung genehmigen darf;
  • was geschieht, wenn das Projekt storniert oder verzögert wird; und
  • welches Dokument etwaige spätere Änderungen festhält.
Kontrollpunkt für den Käufer

Ersetzen Sie die tatsächliche kommerzielle Formulierung nicht durch Annahmen wie “Anzahlung geleistet = Käufer besitzt die Platten” oder “Vollständige Zahlung = unbegrenzte kostenlose Lagerung”. Halten Sie den Zahlungsbeleg, den Materialstatus, die Eigentumsfrage sowie die Lagerungsregelung separat nachvollziehbar.

Physische Aufbewahrung definiert nicht automatisch das Eigentum

Eine gekaufte oder kommerziell bestätigte Platte kann sich physisch weiterhin im Lager oder in der Fertigungsstätte des Lieferanten befinden.

Umgekehrt kann eine Platte vorübergehend in einem Lager aufbewahrt werden, ohne dass der Käufer den Kauf bereits abgeschlossen hat.

Daher:

Physischer Standort ≠ Automatische Eigentumsfeststellung

Das Lagerprotokoll sollte klar festhalten, was tatsächlich belegt werden kann:

Board-ID → Physischer Standort → Prüfdatum → Aktueller physischer Zustand

Fragen zum rechtlichen Eigentum, Risiko, Haftung, Versicherung oder vertraglicher Verantwortung sind anhand der jeweils geltenden Transaktionsunterlagen sowie der zuständigen Parteien zu klären.

Erstellen Sie ein Lagerprotokoll für reservierte oder gekaufte Platten

Sobald identifizierter Quarzit über die erste Auswahl hinaus im Lager oder in der Fabrik verbleibt, sollte sein physischer Standort weiterhin nachvollziehbar bleiben.

Ein praktisches Lagerregister kann Folgendes umfassen:

Lagerfeld Zweck
Board-Nummer Bewahrt die physische Identität der Platte
Projektbezug Verknüpft das Material mit der richtigen Bestellung oder dem entsprechenden Projekt
Lagerstandort Erfasst das Lager, das Regal, die Bucht oder ein anderes kontrolliertes Ortsystem
Aktueller Status Zeigt an, ob die Platte reserviert, kommerziell bestätigt, auf Layout wartet, freigegeben oder sich in einem anderen definierten Status befindet
Letzte physische Kontrolle Stellt einen datierten Lagerbezug bereit
Aktuelles Foto Hilft, die digitale Aufzeichnung mit dem physischen Material zu verbinden
Nächste Maßnahme Zeigt an, ob das Projekt auf Zahlung, Layout, Zeichnungsabnahme, Freigabe zur Fertigung, Verpackung oder eine andere Maßnahme wartet

Das genaue Lagerkodierungssystem kann variieren.

Der entscheidende Grundsatz besteht darin, dass digitale Aufzeichnung und physische Platte miteinander verbunden bleiben.

Der Lagerstandort sollte der Platte folgen, wenn sie sich bewegt

Natürlicher Quarzit kann sich während eines Projekts verschieben.

Zum Beispiel:

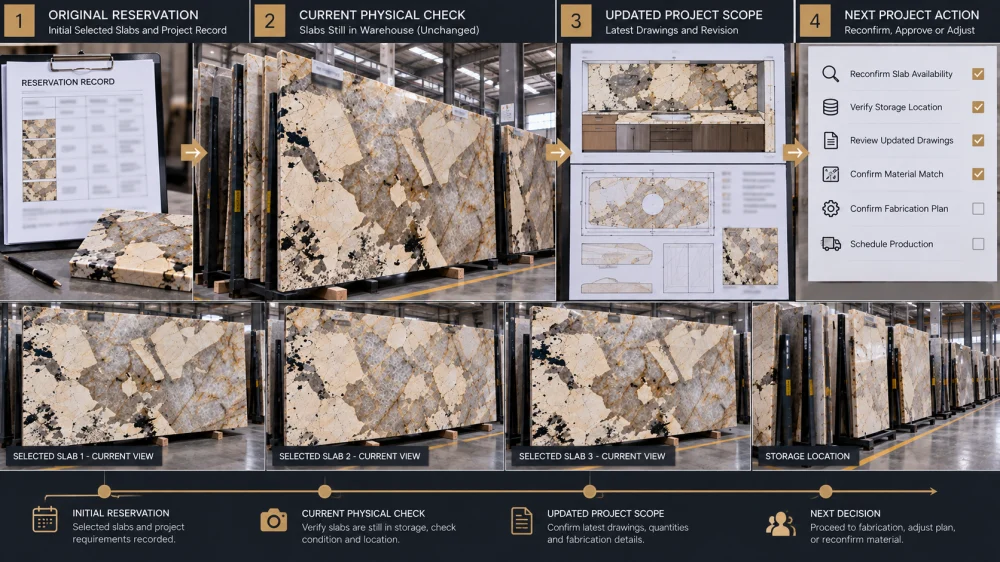

patagonia-quartzite-gelagerte-platte-projekt-verzögerung-rückblick
patagonia-quartzite-gelagerte-platte-projekt-verzögerung-rückblick

Plattenlager → Inspektionsbereich → Layoutbereich → Fertigungsbereich → Qualitätskontrolle des fertigen Stücks → Verpackungsbereich

Wenn das Projekt auf Nachverfolgbarkeit angewiesen ist, sollte das Protokoll nicht weiterhin “Regal A” angeben, nachdem die Platte zur Fertigung verlagert wurde.

Bei Standortänderungen aktualisieren Sie:

  • Board-Nummer;
  • neuen physischen Standort;
  • Datum der Verlagerung;
  • aktuellen Bearbeitungsstatus;
  • bezogene Zeichnungs- oder Layoutreferenz, falls zutreffend; und
  • nächste kontrollierte Maßnahme.

Dies ist besonders nützlich, wenn mehrere optisch ähnliche Platten gleichzeitig bearbeitet werden.

Fragen Sie, ob die Lagerung eine zeitliche oder kostentechnische Bedingung aufweist

Ein Reservierungszeitraum und ein Lagerungszeitraum sind nicht unbedingt dasselbe.

Zum Beispiel kann ein Käufer Platten reservieren, während er entscheidet, ob er fortfahren möchte.

Später können die Platten Teil einer bestätigten Bestellung werden, bleiben jedoch physisch im Werk, weil:

  • die Ausführungszeichnungen noch nicht fertig sind;
  • die Baustellendimensionen noch ausstehen;
  • ein anderes Gewerk seine Arbeiten zuerst abschließen muss;
  • der Bauzeitplan sich verschoben hat;
  • die Fertigung bewusst hinausgezögert wird; oder
  • die Lieferung erst in einer späteren Phase geplant ist.

An diesem Punkt fragen Sie separat:

Reservierungszeitraum: Wie lange werden die Platten vor der kommerziellen Bestätigung zurückgehalten?

Lagerung nach dem Kauf: Welche Lagerungsregelung gilt nach dem jeweiligen kommerziellen Meilenstein?

Gehen Sie nicht davon aus, dass das Ablaufdatum des einen automatisch das andere festlegt.

Lange Projektverzögerungen erfordern eine neue Statusüberprüfung

Wenn ein Projekt erheblich verzögert ist, verlassen Sie sich nicht unbegrenzt auf eine alte Reservierungs-E-Mail.

Bestätigen Sie den aktuellen Stand erneut.

VERZÖGERUNGSÜBERPRÜFUNG

Ursprüngliche Plattenreservierung

↓

Aktuelle Board-Nummern bestätigt

↓

Kommerzieller Status bestätigt

↓

Aktueller physischer Standort überprüft

↓

Lagerungsregelung überprüft

↓

Neueste Zeichnung/Menge überprüft

↓

Nächste Projektmaßnahme bestätigt

Ein verspätetes Projekt kann auch veränderte Abmessungen, Mengen, Nahtpositionen, Oberflächenanforderungen oder Zielinformationen aufweisen.

Dass das Material physisch noch vorhanden ist, beweist nicht, dass der ursprüngliche Projektumfang weiterhin aktuell ist.

Eine Reservierung bedeutet noch lange nicht “Schneiden der Platte”

Dies ist eine der wichtigsten Kontrollen in einem Quarzit-Projekt.

Eine Reservierung kennzeichnet das zurückgehaltene Material.

Eine Produktionsfreigabe autorisiert die Fertigung gemäß einer genehmigten Projektgrundlage.

Zwischen diesen beiden Phasen muss das Team möglicherweise noch Folgendes bestätigen:

  • die endgültigen Abmessungen;
  • die Überarbeitung der Ausführungszeichnung;
  • Ausschnitte;
  • Kantenprofile;
  • die Nähte;
  • die Wasserfallbeziehungen;
  • sichtbare Oberflächen;
  • die Richtung der Adern oder Mineralien;
  • das tatsächliche Plattenlayout;
  • die nutzbare Ausbeute;
  • die Stückzahlen; und
  • die kommerzielle Genehmigung.

Die korrekte Kette lautet:

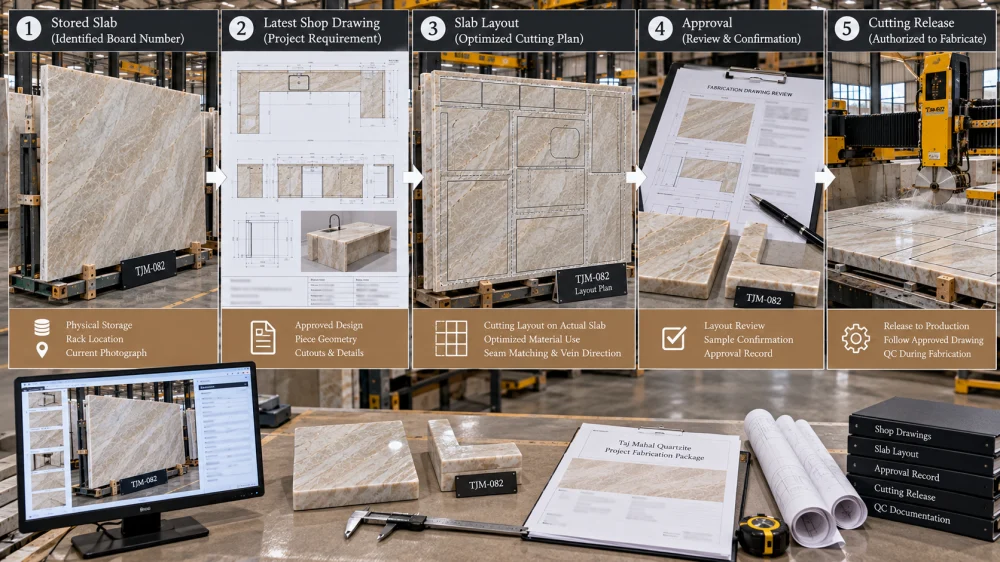

Taj-Mahal-Quarzit-Lagerung-zu-Produktionsfreigabe
Taj-Mahal-Quarzit-Lagerung-zu-Produktionsfreigabe

Platte ausgewählt → Platte reserviert → Kommerzieller Status bestätigt → Layout genehmigt → Produktionsfreigabe → Schneiden

Kollabieren Sie die Zwischenphasen nicht nur deshalb, weil die richtigen Platten bereits im Werk liegen.

Was passiert, wenn sich die Zeichnung ändert, während die Platten gelagert sind?

Die Plattenidentität kann unverändert bleiben, während sich die Projektgeometrie ändert.

Angenommen, drei reservierte Platten stützten ursprünglich:

  • eine Kücheninsel;
  • zwei Wasserfallenden;
  • Küchenarbeitsplatten entlang des Umfangs; und
  • Rückwandelemente.

Wenn die Insel länger wird oder ein weiteres fertiges Bauteil hinzugefügt wird, sollte das Projekt erneut prüfen, ob dieselben gelagerten Platten noch ausreichend nutzbares Material bereitstellen.

Gehen Sie nicht davon aus:

Noch gelagerte Platten = Ursprüngliches Layout bleibt gültig.

Wenn sich die Geometrie ändert, verbinden Sie die aktuellste Zeichnung erneut mit den tatsächlichen Plattennummern und überprüfen Sie Layout, Ausbeute, visuelle Platzierung sowie betroffene Genehmigungen, bevor Sie schneiden.

Wer darf auf die gelagerten Platten zugreifen oder sie verschieben?

Diese Frage wird häufig übersehen.

Für langfristige Projekte sind folgende betriebliche Fragen hilfreich:

  • Wer darf die Platten zur Inspektion bewegen lassen?
  • Wer darf neue Fotos anfordern?
  • Wer kann eine Substitution genehmigen?
  • Wer kann das Schneiden autorisieren?
  • Wer kann das Verpacken oder den Versand genehmigen?
  • Wer sollte informiert werden, wenn sich der Lagerort ändert?

Die Antworten hängen vom jeweiligen Projekt ab.

Die entscheidende Kontrolle besteht darin, zu verhindern, dass eine informelle Anfrage fälschlicherweise als formelle Produktionsanweisung angesehen wird.

Was geschieht mit dem nach der Fertigung verbleibenden Stein?

Eigentums- und Lagerungsfragen enden nicht zwangsläufig, wenn die Hauptteile bereits geschnitten wurden.

Wenn im Rahmen der kommerziellen Vereinbarung eine komplette Platte gekauft wurde und nur ein Teil zu fertigen Komponenten verarbeitet wird, kann noch Restmaterial vorhanden sein.

Fragen Sie:

  • Ist das verbleibende Material Teil des vom Käufer erworbenen Leistungsumfangs?
  • Sollen nützliche Teile als Ersatzstücke gefertigt werden?
  • Soll das verbleibende Material verpackt und versendet werden?
  • Bleibt irgendein brauchbarer Rest im Lager?
  • Wie werden die zurückgehaltenen Reste identifiziert?
  • Gibt es eine vereinbarte Lagerdauer?
  • Erfordert eine spätere Verpackung oder der Versand eine gesonderte Regelung?

Die Antwort sollte sich aus der kommerziellen Vereinbarung ergeben und nicht aus der Annahme, dass jeder Abfall automatisch einer Partei zugehört.

Verhindern Sie, dass gekaufte Reste anonym bleiben

Wenn ein nützlicher Restabschnitt absichtlich zurückgehalten wird, verleihen Sie ihm eine nachvollziehbare Identität, solange seine Beziehung zur Originalplatte noch bekannt ist.

Zum Beispiel:

Platte TM-042 → Schnittlayout → Reststück TM-042-R01 → Lagerort

Dies wird wertvoll, wenn das Projekt später benötigt:

  • ein Ersatzteil;
  • ein kleines Waschtisch‑Bauteil;
  • ein Regal;
  • eine Möbeloberfläche;
  • eine Referenz für die Oberflächenbearbeitung; oder
  • ein weiteres kleines passendes Bauteil.

Ein Restregister ist ein Nachverfolgungsinstrument, kein Beweis dafür, dass das Material noch verfügbar oder für ein zukünftiges Bauteil geeignet ist. Das physische Stück sollte erneut geprüft werden, wenn eine Wiederverwendung tatsächlich vorgeschlagen wird.

Von der gelagerten Platte zum Versand: Eine einheitliche Identitätskette beibehalten

Das stärkste Projektprotokoll endet nicht im Lager.

Es trägt die Materialidentität fort:

Reservierte Plattennummer
↓
Kommerzieller Status
↓
Lagerstandort
↓
Genehmigtes Schnittlayout
↓
Freigabe zur Produktion
↓
Finished Piece IDs
↓
QC-Protokoll
↓
Crate / Packing Reference
↓
Shipment / Receiving Record

cristallo-quartzite-slab-remnant-storage-traceability
cristallo-quartzite-slab-remnant-storage-traceability

This prevents the project from having excellent slab-selection records at the beginning but losing traceability once fabrication starts.

Quartzite Slab Ownership and Storage Checkpoint

AFTER SLAB RESERVATION

□ Exact board numbers recorded

□ Current slab photographs linked

□ Reservation status recorded

□ Reservation expiry / review point recorded where applicable

□ Commercial / payment status kept separate

□ Ownership question checked against governing documents where relevant

□ Current physical storage location recorded

□ Storage time / cost conditions clarified where applicable

□ Access / movement authority understood

□ Current drawing revision connected to the slabs

□ Layout approval kept separate from reservation

□ Production release recorded before cutting

□ Remaining material disposition clarified

□ Retained useful remnants assigned traceable IDs

□ Piece and packing traceability continues after fabrication

FAQ

1. Does reserving Quartzite slabs mean I own them?

Not automatically. A reservation identifies material being held under an agreed project arrangement, but ownership or title should be determined from the applicable quotation, purchase order, invoice, contract, payment terms, or other governing documents. Do not infer ownership from the word “reserved” alone.

2. If I pay a deposit, do the reserved Quartzite slabs become mine?

Gehen Sie nicht davon aus, dass eine Anzahlung in jeder Transaktion dieselben Eigentumsrechte begründet. Vergewissern Sie sich, was die einschlägigen Handelsdokumente hinsichtlich Zahlung, Zuweisung von Materialien, Eigentumsrecht oder Eigentumsübertragung, Kündigung, Lagerung und Freigabe vorsehen.

3. Can purchased Quartzite slabs remain stored at the supplier’s factory?

Sie können sich im Rahmen einer vereinbarten Regelung physisch bei einem Lieferanten oder in einer Fertigungsanlage aufhalten, doch die jeweils geltenden Fristen für die Lagerung, die damit verbundenen Kosten, der Zugang, die Handhabung, die Versicherung, das Risiko sowie weitere Verantwortlichkeiten sollten für die konkrete Transaktion geklärt und nicht vorausgesetzt werden.

4. Is slab reservation the same as approval to start cutting?

Nein. Die Reservierung identifiziert das eingelagerte Material, während die Produktionsfreigabe die Fertigung gemäß den genehmigten Projektunterlagen freigibt. Endgültige Zeichnungen, Anordnung, Abmessungen, Nähte, Ausschnitte, Kanten, visuelle Platzierung, Stückzahl sowie kommerzielle Freigaben müssen möglicherweise noch vor dem Zuschnitt fertiggestellt werden.

5. What happens if my project is delayed after the slabs are reserved?

Überprüfen Sie erneut die Reservierung oder den kommerziellen Status, die Board-Nummern, den physischen Standort, die geltende Lagerungsregelung, die aktuellen Zeichnungen, die Mengen sowie die nächste erforderliche Genehmigung. Gehen Sie nicht davon aus, dass eine alte Reservierungsnachricht unbegrenzt fortbesteht oder dass die ursprüngliche Projektgeometrie weiterhin gültig ist.

6. Who owns the Quartzite left after my pieces are fabricated?

Übernehmen Sie nicht allein aufgrund des Schnittresultats die Eigentumsrechte an den verbleibenden Materialien. Das Angebot oder andere kommerzielle Unterlagen sollten klären, ob ungenutzte Materialien versendet, zu Ersatzteilen weiterverarbeitet, zurückgehalten, gelagert oder gemäß einer anderen vereinbarten Regelung behandelt werden.

7. Should stored Quartzite slabs keep their board numbers?

Ja, dort, wo eine slabenspezifische Rückverfolgbarkeit von Bedeutung ist. Behalten Sie die Verbindung zwischen der physischen Plattenkennung und aktuellen Fotografien, dem Projektbezug, dem Lagerort, der Zeichnungs- oder Layout‑Aufzeichnung sowie dem Produktionsstatus bei, bis die Platte gefertigt oder anderweitig aus der Projektdokumentation freigegeben wird.

8. What should be recorded before stored Quartzite slabs are released for fabrication?

Bestätigen Sie die genauen Platinennummern, die aktuelle Zeichnungsrevision, die fertigen Abmessungen, die erforderlichen Stückzahlen, das Layout, die sichtbaren Oberflächen, die Nähte, Ausschnitte, Kanten, die Ausrichtung, die Menge, die einschlägigen Freigaben sowie den Produktionsfreigabestatus, bevor mit dem irreversiblen Zuschneiden begonnen wird.

Final Control RuleDo not let Reserviert, Purchased, Stored, Und Wurde die erforderliche Projektgenehmigung erteilt, um irreversible Arbeiten zu beginnen? become interchangeable project labels. Keep the chain visible: Identified Slab → Reservation Status → Commercial Status → Physical Custody / Storage → Current Drawing → Layout Approval → Production Release → Finished-Piece Traceability → Remaining Material Disposition.

For project-based Natural Quartzite orders, HRST STONE can coordinate current slab identification, reservation records, slab photographs, CAD/shop drawings, cutting layouts, production records, QC photographs, piece identification, and export packing around the confirmed order scope. Send Josh the material name, board numbers where available, quantity, drawings, finish, current reservation or order status, required fabrication scope, project schedule, and delivery destination so the stone-related project record can be reviewed before the next production stage.

© HRST STONE / XIAMEN HRST STONE CO., LTD. Alle Rechte vorbehalten.

Verwandte Produkte

Nehmen Sie Kontakt mit uns auf
